ثالثا : العلاقات بين الانشطة

العلاقات بين الانشطة تعتبر العامل الاساسى لمعرفة الفترة الزمنبة للمشروع او الفترة الزمنية لاى مستوى من مستويات الهيكل التفصيلى.
  • العلاقات المنطقية بين المهام Task Relationship.

    هناك اربع انواع من العلاقات المنطقية و التي تربط المهام مع بعضها البعض و هي:
  • Finish to Start (FS) : تبدأ المهمة اللاحقة بعد نهایة المهمة السابقة مباشرة.
  • Start to Start (SS) : تبدأ المهمة اللاحقة مع بدابة المهمة السابقة مباشرة.
  • Finish to Finish (FF): تنتهي المهمة اللاحقة مع نهایة المهمة السابقة مباشرة.
  • (Start to Finish (SF: تبدأ المهمة السابقة مع نهایة المهمة اللاحقة مباشرة.
    و كذلك هناك الــ Lead/Lag Relationships تستخدم فى تاخير او تقدم نشاط عن نشاط، و سوف يتم شرح هذا بالتفصيل لاحقا فى هذا الفصل، و لكن كل ما اريده ان تعلموة حتى الان عن Lead/Lag Relationships ان الــ Lag تاخذ علامة موجب عند كتابة الرقم و الــ Lead تاخذ علامة سالب عند كتابة الرقم.

سوف نشرح الان طريقة الربط خطوة بخطوة

من Window او نافذه انقر على Split او تقسيم
اضغط على الصورة لعرض أكبر

الاسم: 44.jpg
الحجم: 96.4 كيلوبايت
رقم التعريف: 220302


بعد ذلك سوف تنقسم الشاشة الى نصفين
اضغط على الصورة لعرض أكبر

الاسم: 45.jpg
الحجم: 111.7 كيلوبايت
رقم التعريف: 220303


ننقر الزر الايمن للفارة فى منطقة النصف الاسفل للشاشة و نختار منها Predecessors & Successors

اضغط على الصورة لعرض أكبر

الاسم: 46.jpg
الحجم: 126.8 كيلوبايت
رقم التعريف: 220304

اضغط على الصورة لعرض أكبر

الاسم: 47.jpg
الحجم: 122.5 كيلوبايت
رقم التعريف: 220305


ماذا تعنى الــ Predecessor & Successor ؟
تعنى Predecessor & Successor انه عند ربط الانشطة بعضها ببعض و تصبح كسلسلة واحده او شبكة واحدة، نلاحظ ان كل نشاط يجب ان يكون له Predecessor & Successor اى ان كلمة Predecessor تعنى ما قبل و كلمة Successorتعنى ما بعد، اى ان كل نشاط يجب ان يكون له Predecessor & Successor، ما عدا اول نشاط فى اى مشروع له Successor و ليس له Predecessor لانه يعتبر اول نشاط فى المشروع ليس هناك اى نشاط قبلة، و كذلك اخر نشاط فى المشروع له Predecessor و ليس له Successor لانه يعتبر اخر نشاط فى المشروع ليس هناك اى نشاط بعده.

سوف نبداء الان فى شرح كيفة استخدام الــ Predecessor & Successor للربط بين الانشطة.

يتم اولا اختيار اول نشاط فى المشروع وطبقا للمشروع الذى لدينا يعتبر اول نشاط هو (تكليف مكتب للعقارات للبحث)، و بعد ذلك كما تعلمنا ان اول نشاط ليس له Predecessor فبالتالى يتم الوقوف على خانة الـ Successor لبدء الربط،

اضغط على الصورة لعرض أكبر

الاسم: 48.jpg
الحجم: 164.3 كيلوبايت
رقم التعريف: 220306


عند الوقوف داخل مربع الـ Successor نلاحظ ان هناك عمودان عمود باسم ID و الاخر تحت اسم Successor، و الاستفاده منهم للربط بين نشاط (تكليف مكتب للعقارات للبحث) و النشاط الذى يليه و النشاط الذى يليه هنا فى المشروع هنا هو (اختيار المكان الافضل من نتائج البحث) و يمكن عمل العلاقة عن طريق كتابة رقم النشاط فى خانة الــ ID و يعتبر رقم النشاط هنا هو رقم 4 او اختيار الاسم من القائمة الظاهرة فى خانة الـ Successor
اضغط على الصورة لعرض أكبر

الاسم: 49.jpg
الحجم: 141.7 كيلوبايت
رقم التعريف: 220307


و بعد اختيار نوع النشاط التالى يتم تحديد نوع العلاقة عن طريق خانة Type و بالتالى هنا سوف تكون العلاقة FS - Finish to Start، و بخصوص اخر خانة و هى Lag سوف نقوم بشرحها بعد النفر على خانة OK لتفعيل العلاقة.

اضغط على الصورة لعرض أكبر

الاسم: 50.jpg
الحجم: 142.2 كيلوبايت
رقم التعريف: 220308


و يعد النفر على OK نلاحظ الاتى:

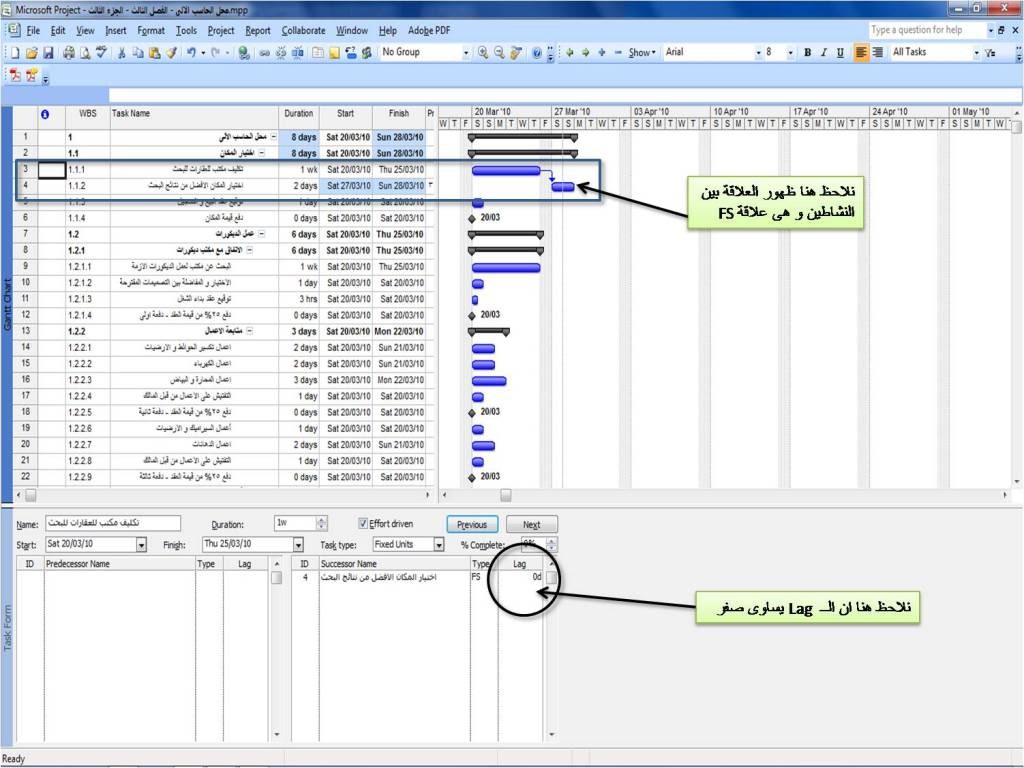

نلاحظ ظهور العلاقة بين النشاطين (تكليف مكتب للعقارات للبحث) و(اختيار المكان الافضل من نتائج البحث) و بالتالى نلاحظ ايضا فى اسفل الشاشة ان الــ Lag يساوى 0 day، و قد توهنا سابقا اننا سوف نقوم بشرح الــ Lead/Lag Relationships، نلاحظ فى العلاقة التى امامنا ان النشاد رقم 3 ينتهى فى Thu 25/03/10 و بالتالى النشاط التالى له و هو النشاط رقم 4 يبداء فى Sat 27/03/10 بفرق يوم واحد فقط و هو يوم الاجازة الاسبوعية، و ذلك فى حالة ان الــ Lead/Lag Relationships تساوى صفر، و كما ذكرنا سابقا ان الــ Lag تاخذ علامة موجب عند كتابة الرقم اى انه لو كتبنا فى خانة الــ Lag 1 day بدلا من 0 day سوف يصبح تاريخ بداء النشاط رقم 4 Sun 28/09/10 بدلا من Sat 27/03/10 اى انه كل ما ذات الــ Lag كل ما ذات الفرق بين تاريخ النهاية و تاريخ البدء بين النشاطين، و كذبك فى الــ Lead مثل الــ Lag و لكن يوضع علامة سالب قبل الرقم اى انه لو تم استبدال الــ 0 day بــ -1 day سوف يصبح تاريخ بداء النشاط التالى هو نفسة تاريخ تهاية النشاط الاول و هو Thu 25/03/10 و هنا يسمى ان النشاطين overlap اى فى تداخل بينهم و بالتالى كل ما ذاد الرقم بالسالب كل ما ذاد التداخل بين النشاطين.

معلومة هامة:
من الممكن ايضا استخدام عناصر اخرى غير الــ day فى الــ Lead/Lag Relationships مثل الــ hr، we... الخ.

اضغط على الصورة لعرض أكبر

الاسم: 51.jpg
الحجم: 145.6 كيلوبايت
رقم التعريف: 220309


و من السابق و كما تعلمنا و عرفنا كيفية الربط بين الانشطة بعضها البعض، نفعل ذلك مع باقى المشروع لكى يتم انشاء جدول زمنى للمشروع ككل و معرفة تواريخ البداية و النهاية للمشروع و للمستويات و للانشطة.

اضغط على الصورة لعرض أكبر

الاسم: 52.jpg
الحجم: 160.1 كيلوبايت
رقم التعريف: 220310



نلاحظ من الجدول الزمنى هذا الاتى:
  • ان الفترة الزمنية للمشروع هى 46 يوم عمل و حوالى 8 ساعات.
  • ان تاريخ البدء هو Sat 20/03/10 و تاريخ الانتهاء هو Wed 12/05/10، و من الممكن ان كثير يلاحظ ان الفرق بين التاريخين 53 يوم و ليس 46 يوم، و بخصم عدد 7 ايام جمع الاجازة الاسبوعية نكون قد حصلنا على الوقت الفعلى للتنفيذ البرنامج و هو ما يتم حسابة فى جميع البرنامج الزمنية انه يتم حساب الوقت الفعلى للبرنامج الزمنى اى ايام عمل فعلى و ليس الزمن الكلى شامل الاجازات و عطلة نهاية الاسبوع.
  • نلاحظ ان هناك بعض الانشطة تحتوى على زمن صفر، لايمكن اعتبار هذا نشاط لان النشاط لابد من وحود فترة زمنية له معلومة البداية و النهاية له، و لكن اى نشاط يحتوى على زمن صفر يطلق علية حجر الزاوية اة الــ Milestone و هو يكون بمثابة نقط على المشروع لتحديد اوقات او بدء اعمال هامة فى المشروع، و فى مشروعنا هذا تم استخدام الــ Milestone لتحديد مواعيد المدفوعات المالية للمشروع مثل (شراء الارض، شراء الفرش الخاص للمحل، ...... الخ.


و بذلك قد نكون انتهينا من شرح الجزء الثالث و الاخير من الدرس الثالث، كما كنا ايضا انتهينا من معرفة كيفية عمل المشروع و عمل العلاقات الخاصة بيه، بحيث يصبح لدينا مشروع له جدول زمنى.
